摘要:园林工程预算软件的核心价值不在算量套价,而在把预算清单、目标成本、签证变更、合同付款串成一条动态成本链。苗木价格波动、设计变更频繁、隐蔽工程多,决定了园林项目必须用系统死卡每一笔变更对预算基线的冲击,否则利润会在竣工结算前就被击穿。
园林工程预算软件的真正战场不在办公室里的套价表格,而在现场每一次苗木替换、地形调整、铺装变更对预算基线的实时冲击。这类系统的核心价值在于:把预算清单从一份静态的投标报价文件,转化为贯穿采购、施工、变更、结算全过程的动态成本基准线。在流转这一步前,团队必须先厘清:预算科目的颗粒度是否足够支撑后续每一笔现场收方和合同付款的精准归集,否则系统上线后只会把Excel的混乱搬到线上。

园林工程的预算清单不能照搬房建土建的四级科目体系。绿化工程里,胸径15cm的银杏与胸径12cm的银杏,在预算清单里必须是两条独立科目,不能笼统写成"乔木种植"。硬质铺装中,芝麻灰花岗岩与黄金麻花岗岩,厚度30mm与50mm,必须分别列项。这种颗粒度不是财务做账的需要,而是现场成本控制的刚性要求。
- 核心控制点:预算清单必须与采购计划、合同台账、费用报销的科目编码同源。同一棵苗木,从预算清单里的"绿化-乔木-银杏-胸径15cm",到采购合同里的相同编码,再到进场验收单上的规格确认,最终到劳务班组收方单上的种植数量,四张单据必须能穿透关联。编码不一致,月底成本归集时必然对不上数,预算主管只能手工拼凑,利润偏差被人为掩盖。
- 核心控制点:目标成本必须在预算清单审批通过后立即锁定,作为后续所有变更、签证、追加采购的比对基准。园林工程的季节性极强,春季苗木价格上涨20%是常态,如果目标成本没有按季度或按批次动态刷新,项目经理会误以为还有利润空间,实际上早已击穿红线。
去年三季度,某市政公园项目预算主管老陈在季度成本复盘会上拍桌子。项目经理现场口头同意把景观湖区的30株胸径15cm银杏换成12cm,差价每株1000元,合计3万;同时现场地形高程调整,多做了200㎡草皮铺装,只有微信群里的现场照片,没有变更签证单。月底财务对账,预算表还是投标时的老版本,合同付款已经按原清单全额支付,那3万差价和2万草皮费用既没走变更流程,也没在预算表上扣减。业主结算时,口头变更无签证一律不认,公司多支出5万,项目目标成本直接击穿,老陈的季度奖金泡汤。这场冲突的根子不在项目经理乱批变更,而在预算清单、变更签证、合同付款三者在Excel和微信里各跑各的,没有系统强制它们对齐。

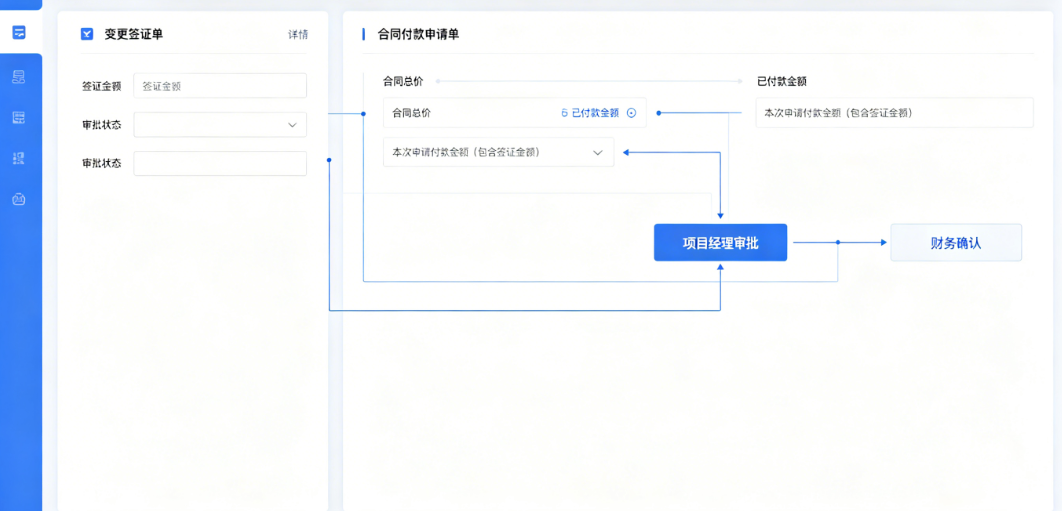

园林工程的签证变更频率远高于房建。甲方临时要求改树种、改铺装材质、增减景观小品,这些变更如果只在预算表上手动改个数,不联动合同付款审批流,就会出现"预算已减、付款照付"的荒诞局面。
系统的变更签证模块必须实现三个强制对齐:
变更签证单与预算科目对齐:每一条变更必须指定冲击的预算科目,系统自动计算对目标成本的增减影响。增加景观石一座,系统必须扣减对应绿化苗木的预算额度,或触发追加预算审批。
变更签证单与合同付款对齐:未经过系统审批的变更签证,不得作为合同付款的依据。分包结算时,系统必须校验结算单对应的变更签证是否已审批闭环,无签证的工程量拒绝计入付款。
变更签证单与现场收方对齐:变更实施后的现场收方记录,必须作为签证单的附件上传,收方量与签证量不一致时,系统强制要求说明差异原因,否则无法进入结算环节。
- 核心控制点:园林工程的隐蔽工程占比高,种植土厚度、苗木成活率在收方时已经埋入地下,系统必须要求变更实施前的原始地貌照片和实施后的完成面照片同时上传,作为收方核量的可视化证据。

预算主管月底最头疼的不是算量,而是收集散落在项目经理、采购员、施工员手里的各种单据。园林工程的成本归集,必须抓住三张核心单据:
苗木进场单:每车苗木到场,必须有过磅单或清点单,记录品种、规格、数量、到场时间、供应商。系统通过采购合同编号自动关联预算科目,进场量累计接近预算量时自动预警,防止超量采购。
劳务收方单:绿化种植、地形整理、铺装铺贴的班组收方,必须按预算科目分项填报,系统比对预算量、变更量、实收量,三者偏差超过5%自动标红,触发项目经理复核。
机械台班单:吊车卸苗、挖掘机整理地形、水车浇灌的机械费用,必须关联到具体作业面和预算科目,不能笼统计入"现场经费"。机械台班单与劳务收方单的时间、地点必须交叉验证,防止虚报台班。
这三张单据的数据,必须在系统中自动归集到对应的预算科目下,形成动态成本台账。预算主管不需要月底手工汇总,打开系统就能看到每个科目的"预算量-采购量-变更量-实耗量-剩余量"五维对比。
很多园林企业上了系统,动态成本看板却沦为摆设,原因是数据录入滞后、科目映射错误、变更不及时。真正有用的动态成本看板必须具备三个实时穿透能力:
按项目穿透:总部经营层可以实时查看任一在建园林项目的动态成本与目标成本偏差率,偏差超过3%自动预警,超过5%冻结后续付款审批。
按科目穿透:绿化、硬质铺装、景观小品、水电安装、土方工程五大类成本的实时消耗占比,哪一类超支最快,系统直接定位到具体的采购合同或变更签证。
按时间穿透:按季度、按月的成本消耗曲线,与工程进度曲线对比。园林工程春季种植密集,成本集中爆发,如果进度曲线滞后而成本曲线超前,说明存在提前采购或变更失控。
项目利润不能等竣工结算才算账。园林工程的苗木成活率、养护期费用、季节性补植,往往在结算阶段才暴露,但动态成本看板必须在施工过程中就提前预警利润风险,给管理层留出调整空间。

建米软件在园林工程预算管理场景中,定位为预算-成本-合同-采购的端到端流程底座。预算清单的科目体系可以通过表单引擎按园林专业特性灵活配置;目标成本锁定后,后续的采购合同、变更签证、费用报销、劳务收方,均通过流程引擎强制关联预算科目编码,实现自动归集。
在合同付款环节,建米软件的审批流可以设置"预算余额校验"节点,付款申请单提交时自动比对对应预算科目的剩余额度,超预算付款必须触发追加预算或调拨审批。在动态成本看板层面,系统支持按项目、按科目、按时间维度的实时数据穿透,总部经营层无需等待项目部月底报表。
