项目月报不是在月底拼一份总结,它前面连着施工员每天的进度记录、生产经理每周的进度核对、商务口的产值确认,后面连着管理层对延期风险的判断和资源调度决策。月报一旦靠拼凑数据生成,再漂亮的格式也掩盖不了信息滞后。月报管理系统真正管的,是把日报、周报、产值确认、问题记录这些动作串联起来,让月末的月报成为自然汇总的结果,而不是突击填表。适合项目经理和计划主管先推动,从规范一线日报开始,到自动汇总周报、月报,再到管理层直接看实时数据,形成一条不断流的信息链。
一份合格的工程月报,至少要把三套数据放在同一时间轴上互相印证:计划进度、实际进度、产值确认。很多项目月报之所以被管理层认为“看了也没底”,就是因为这三套数据在来源上就是脱节的。
计划进度来自于总进度计划和阶段计划,但在月报里经常被简化为一个百分比,看不出关键路径上的工序到底滞后了几天。
实际进度来自于现场日报和周报的汇总,但不同施工员、不同分包队伍的上报口径不统一,有人报“完成”,有人报“基本完成”,实际可能还差一道关键工序。
产值确认来自于商务口对已完成工程量的核算,但它和“形象进度”之间的对应关系往往没有落实到具体WBS项,导致进度报上去了、产值对不上。
这三套数据如果在月报生成的那一刻才第一次碰头,对不上的部分就只能临时“补”或“压”,月报变成粉饰工具,而不是管理判断依据。月报管理的核心,是要让这三条线在平时就保持同步,到月末时偏差早就被人看到和处置过,月报只是把已经确认的信息做一次结构化呈现。

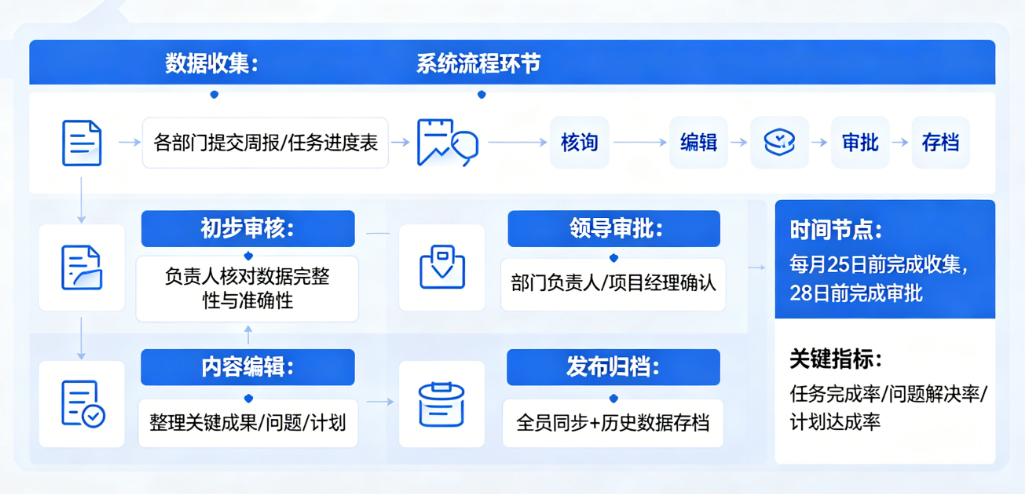

一个典型的月报流转过程,涉及多个岗位的接力动作。下表把这条链上的关键步骤、责任人和最容易断裂的节点标了出来。
| 顺序 | 动作 | 责任人 | 最容易出现的断点 |
| 1 | 每日记录现场完成情况和问题 | 施工员 | 完工后凭记忆补填,时间数据不准 |
| 2 | 汇总当日进度,核对与计划的偏差 | 生产经理 | 忙起来漏核或只核重点项,遗漏的偏差累积 |
| 3 | 每周形成周报,更新计划执行状态 | 计划主管 | 周报数据来源仍靠人工问,不是从日报自动汇总 |
| 4 | 每月同步产值确认数据 | 商务/合约 | 产值确认滞后于实际进度,当月干完下月才报 |
| 5 | 汇总形成月报,分析偏差和延期风险 | 项目经理 | 项目经理自己拼表,发现偏差时已错过调整窗口 |
| 6 | 提交管理层,多项目横向对比 | 公司工程部 | 各项目模板不一,数据归口不同,横向不可比 |
这条链上,最容易被忽视的断点不是月末汇总,而是第1步到第2步之间:施工员记录的颗粒度和及时性,直接决定了后续所有汇总的质量。如果日报是“回忆录”,周报就是“估算”,月报就变成了“修饰后的估算”。
月报的源头数据质量,握在施工员手上。施工员每天至少要完成两个与月报相关的动作:记录当日实际完成的工作面或工序,以及标注未按计划完成的原因。但这两个动作在日常管理中的优先级往往被安全巡检、材料协调、班组调度等即时事务挤到下班后,甚至第二天补。
补填的后果很直接:完成时间不准,偏差原因模糊。例如一道工序实际滞后了两天,如果施工员三天后才补记,且填的是“已完成”,系统或报表里就看不到这两天的滞后——它被“完成”两个字抹平了。后续生产经理核对时,如果也没有发现这个时间差,月报上的进度误差就被永久锁定了。
要让施工员把日报动作做对,需要两个条件:一是填报入口足够简单,最好是在手机端点选工序状态、拍照留痕,而不是打开电脑填表;二是他填完之后能看到反馈——比如生产经理当天做了核实,滞后原因被采纳,而不只是“数据沉下去了”。

生产经理是月报信息链条上的“质检员”,他需要把施工员报上来的进度与实际现场情况做核对,确认偏差后交给计划主管。计划主管再把核对后的数据同步到总计划上,判断关键路径有没有偏移。
这两个岗位的动作最容易卡在“核对”环节。生产经理通常同时管着几个作业面,每天能抽出来逐项核对的时间有限。如果日报里的工序条目数量多,又没有标出哪些是偏差项,他就只能在例会后集中处理,时效性从“当天”滑到“隔天”甚至“近一周”。计划主管再等他的结果,月报基础数据的确认周期就被拉长到一周以上,月末再做月报时,看到的其实是三周前就已经发生但刚被确认的偏差。
因此,核对效率不取决于核对人有多勤快,而取决于系统有没有把偏差工序自动标出来,让生产经理不是翻看全部条目,而是直接定位到有偏差的那几条去做确认。这样核对动作才能从“全面巡检”变成“重点抽查”。
一个常见的现象是:月报显示进度正常,但月底产值确认时发现部分已报“完成”的工序实际不满足产值计量条件。比如结构封顶的形象进度报上去了,但隐蔽验收记录还没签完,无法办理产值确认。于是产值报表上的数字落后于月报进度,两个口径打架。
这背后的断点在于:施工员报进度时,以“班组干完”为标准;而产值确认的标准是“达到合同计量条件”。两个标准如果不提前对齐,月报和产值报表就像两个不同坐标系下的地图,强行叠加只会产生偏差。月报管理系统如果要真正有效,就应该把“进度完成”和“产值可确认”这两个状态分开管理,并在月报里同时呈现——进度完成率是现场口径,产值确认率是合约口径,管理层需要看到的是两者的差距,而不是被一个模糊的数字糊弄过去。
并不是所有项目都急着上一套月报管理系统。以下条件同时满足时,Excel月报配合微信群收集信息仍然可以维持:
项目数量少,公司同时在建的项目不超过三四个,且规模都不大;
项目组织简单,没有大量分包队伍穿插施工,工序依赖关系不复杂;
项目经理亲自盯现场,对进度和产值情况心里有数,月报更多是备查用途而非唯一决策依据;
产值确认与形象进度很少出现重大不一致,月底对账清清爽爽。
在这些条件下,月报的主要功能是存档和周期性汇报,信息滞后一两天不会影响管理判断。项目经理凭借贴身管理的直觉,往往能比报表更早发现问题。
当企业同时管理多个项目,且这些项目分布在不同区域、由不同的项目经理负责时,Excel月报的三个短板会被迅速放大。
第一,汇总成本呈非线性增长。从一个项目收齐数据拼一份月报,可能只需要半天。从五个项目收齐五份格式未必统一的Excel,再手工汇总成公司级月报,工作量不是五倍,而是包含了数据清洗、口径对齐、遗漏追问的叠加。一些企业反馈,在项目超过一定数量后,工程部每月花在催收、核对、汇总月报上的时间可达3到5天,月报出来后数据已经是上一周的旧态。
第二,偏差被掩盖在百分比里。项目经理为了汇报效果,可能有意无意地在月报中弱化滞后程度。公司管理层拿到“进度完成率90%”这个数字时,无从知道剩下的10%是不是恰好在关键路径上,会不会导致整体工期延误。
第三,产值与进度的脱节在多项目放大后,直接影响现金流预判。如果两三个项目的产值确认普遍滞后于实际进度,公司在某一周期内看到的总产值数据会系统性偏低,可能误判为项目推进不力,而实际上问题出在计量和上报节奏上。这种误判会让资源调配决策建立在失真信息之上。
不需要等到月报完全崩溃才行动。以下三个信号出现任意两个,就意味着Excel月报的边界已经快到了:
催收月报成为工程部的固定“月末战役”。每个月底都要反复催项目经理交月报,交上来的格式还不一样,需要逐份整理。
管理层开始不信任月报数据。在进度会上,月报上的数字和项目经理口头汇报的不一致,久而久之,月报成了走流程的文件而不是决策参考。
同一个项目的进度和产值总是对不上。不是偶尔对不上,而是连续两三个月都出现需要回头补手续、补签字的情况。
出现这些信号,说明月报的前端动作——日报记录、周报核对、产值确认——已经出现了系统性的信息断裂,不是靠加强要求或换一个更复杂的Excel模板能解决的。
真正有价值的月报,不应该是一个人在月底坐在电脑前“编”出来的,而应该是平时每一天、每一周的进度数据和产值数据自动汇聚后的自然产物。施工员的日报回传了,生产经理核实了,计划主管同步到了总计划,商务把产值确认挂在了对应的工序上——这些动作如果每天都在发生,月底的月报只需要做一件事:把已经存在的数据按时间维度做一次聚合输出,不再需要任何人重新整理。
在条件适合的情况下,如果企业选择用数字化方式来承载这套联动逻辑,可以让月报从“突击填表”变成“数据自动呈现”。建米软件在工程项目管理领域提供的进度管理、施工管理、项目看板和项目报表等模块,设计思路正是如此:施工员在施工管理端回传工序完成状态,生产经理在线核实后,进度数据自动更新到总计划,项目看板上实时显示偏差,项目报表模块则按月或按需一键拉出包含进度、产值、问题、延期风险的综合性月报。
这种模式的核心不是省掉月报的写作时间,而是让月报上的每一条进度数据,都能往前追溯到是哪位施工员、在哪一天、在哪道工序上报的,经过谁核实过,产值数据又是基于哪个确认节点生成的。管理层在看月报时,如果对某个数字有疑问,不用再打电话追问,可以直接顺着数据链路往下钻取——这才是月报从“汇报材料”转向“管理依据”的关键一步。
坑一:把月报系统当成“电子版Word”,只换载体不换流程。如果上了系统之后,项目上仍然每个月手动编辑一份月报文档上传,系统只是用来存档,那等于没有用系统的核心能力。月报管理的目标是让数据自动聚合,而不是让填表从本地Excel变成在线Excel。
坑二:要求一线填太多日报项,导致抵触。如果施工员每天要填十几项数据,而且这些数据在月报里看不出任何被使用的痕迹,他很快就会“刷脸填”——不看内容,随便勾选完成。比较好的做法是,日报聚焦于关键工序的状态更新和异常标记,其他细节通过照片、质检记录等方式补充,不要把所有信息都压在一个人工填报入口上。
坑三:月报上线后,管理层仍然习惯要“PPT版”汇报。如果系统生成的月报已经在看板上随时可查,但公司仍然要求项目经理月底提交一份精美的PPT月报,那么项目团队会倾向于把系统里的数据复制出来做加工,系统就沦为了数据源而不是管理界面。这个习惯要同步调整,才能让系统价值不打折扣。
问:月报管理系统就是用来自动生成月报的吗?
答:不完全是。生成月报只是最后一个动作。它的核心价值在于把月报所需的数据——进度、产值、问题——在平时就用统一的入口和标准沉淀下来,让月报成为这些数据的自然聚合结果,而不是每月重新收集整理一遍。如果现场数据不进系统,光有月报模板,仍然摆脱不了手工拼表的困境。
问:项目不大,还有必要上专门的月报管理系统吗?
答:项目单体不大、同时在建项目数量少、项目经理能亲自掌握一线情况时,Excel月报完全够用。但如果企业层面需要跨项目汇总月报,或者项目本身分包队伍多、工序交叉复杂,导致手工汇总的实际耗时已经影响到管理效率,就可以考虑。判断标准不是项目大小,而是月报数据的收集和汇总成本是否已经超出可承受范围。
问:月报管理系统的上线,应该先从哪个环节切入?
答:建议从日报的规范化切入。因为月报的数据源头是日报,如果日报不及时、不准确,后续所有汇总都是空中楼阁。先把施工员日报的回传和核实闭环跑顺,再逐步把周报、月报的自动生成打开,最后对接产值确认。上来就要求一步到位生成完整月报,往往因为数据源不可靠而功亏一篑。
问:怎么判断月报流转的闭环是不是真的跑起来了?
答:看两个指标:一是从施工员提交日报到生产经理核实状态更新的平均耗时,如果超过24小时,闭环就还有断裂;二是月底生成月报时,项目经理需要额外补充或修正的数据量占总数据量的比例,如果超过一定比例比如20%,说明平时的数据沉淀还没有充分覆盖月报所需。
问:产值和进度在月报里一直对不上,是系统能解决的吗?
答:系统可以解决对账的效率问题,但解决不了标准不一致的问题。如果“进度完成”的定义和“产值可确认”的定义本身就没对齐,系统只是让这个偏差暴露得更快、更透明。真正的解决路径是先在管理规则上明确两个状态的判断标准,再用系统把这两个状态分开记录、关联呈现,让偏差可见可管理。
