摘要:光电工程安全不是一张检查表,是隐患从发现到消灭的完整闭环。本文直击光伏、风电现场最头疼的整改推诿、验收断档问题,讲透安全管理系统如何把检查记录、整改责任、复查证据串成一条无法抵赖的管理链条。

干了三个光伏升压站、两个风电场集电线路,我最清楚这类项目的死穴在哪。这类系统的核心价值在于:把“谁查的、谁改的、谁验收的”钉死在同一份电子底单上,杜绝口头整改和微信群已读不回。 在流转这一步前,团队必须先厘清:到底是要一个记录本,还是要一条逼着所有人往前走的闭环链条?选错了,上线就是浪费钱。
去年在内蒙一个光伏矩阵项目,安全员老张巡检发现三号方阵的直流汇流箱接地扁铁焊接质量不合格,拍了照、发了项目群、还单独@了分包带班老李。老李回了个“收到”,第二天现场一看,没动。老张又打电话,老李说“手头在赶组件安装,明天弄”。第三天去,焊接了,但焊渣没清,旁边还堆着易燃包装布。老张把情况报给项目经理,经理在例会上拍了桌子,但翻聊天记录,除了“收到”“马上办”,没有任何可追溯的确认节点和验收凭证。月底公司安全部来抽查,发现这条隐患在台账上写着“已整改”,实际现场照片对比一看,根本没过关。最后罚款两万,老张背了个“监督不力”。

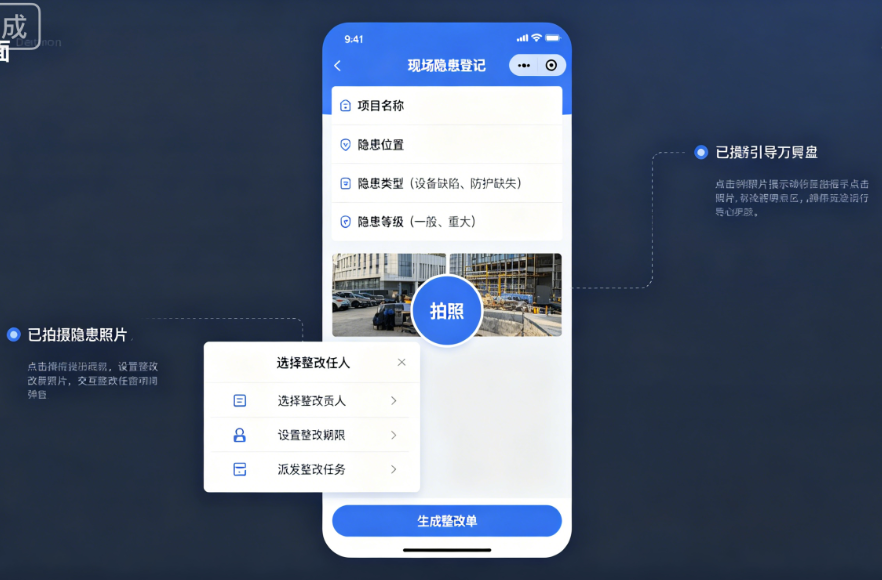

- 核心控制点: 隐患整改慢,根源不是人懒,是任务指派靠口头、过程跟踪靠追问、结果确认靠自觉。只要“整改责任人、限期、完成标准、验收人”这四个要素没被一个强制流程锁死,推诿和烂尾就是必然。安全管理系统在这里接住的第一个动作,是检查记录自动生成带有责任人、整改时限和现场照片的电子整改单,系统直接推送给责任人微信或APP,超过24小时未反馈,自动升级给上一级主管。不是催,是逼。
光电工程特点就是面广、点散、作业面切换快。一个100MW的渔光互补项目,桩基、支架、组件、电气多个作业面同时铺开。安全员每天能跑两万步,但隐患台账往往是晚上回办公室补的。补的时候,上午发现的问题责任人是谁、具体部位怎么写、整改到什么程度算完,全凭记忆。更麻烦的是验收环节:施工队说“改了”,安全员跑过去一看,只改了一半。来回跑,腿跑断,账对不上。
- 核心控制点: 系统要卡死的不是记录功能,是复查闭环的强制证据链。整改责任人提交整改完成时,必须上传带水印的整改后照片,并关联到原隐患单。安全员收到系统通知后,到现场复核,确认无误后在手机端点击“验收通过”。如果验收不通过,原路打回责任人,且重新计算整改时限。整个过程,隐患台账自动生成从“发现-派发-整改-复查-归档”的完整时间轴,哪天谁干了什么,一清二楚。月底公司要报表,直接导出,不用再翻几十个Excel文件去拼凑。

很多项目上系统,第一反应是把过往的检查记录、整改单一股脑导进去,以为存进去就是数字化。错了。安全管理系统在这环节的价值,是把零散的检查记录自动归类、分析、预警。比如系统可以根据隐患类型(临时用电、高处作业、起重吊装、消防)自动打标,跑出高频隐患排名。你一看报表,发现“支架焊接防火”占了40%,那就不是个别工人素质问题,是专项交底和动火审批流程出了漏洞。
- 核心控制点: 检查记录不是填完就完事了,必须能跟责任人、岗位、分包单位绑定。系统能自动统计出“哪个分包单位隐患最多、整改平均耗时最长”,这数据在例会上往桌上一摆,比什么话都好使。对分包商的管理,从“催他改”变成“用数据考核他”。另外,验收资料(检测报告、特种人员证件、动火票)必须按项目、按区域、按隐患单自动归档,别等人走了资料找不着。建米软件的承接逻辑就在这里:它不替代你用红外热成像去测组件热斑,但它能把每一份安全相关的检查记录、整改单、验收凭证、统计报表管得严丝合缝,让项目经理在办公室就能看到每个隐患是卡在“待整改”还是“待验收”。
别指望软件一装,管理自动变好。上线前,项目经理必须逼自己团队完成两件事,否则系统跑不起来:
1. 把隐患分级和整改标准定死。 什么是一般隐患?什么是重大隐患?一般隐患多少小时必须整改完成?重大隐患是否要停工?整改到什么标准算合格(比如接地电阻不大于4欧、动火点10米内无易燃物)?这些规则必须先以清单形式固化到系统配置里,不能上线后让安全员每次手动填“整改要求”,那跟Excel没区别。
2. 所有安全相关岗位的角色和权限必须落地。 谁有派单权(一般安全员可以,但停工令只能项目安全总监发)?谁有验收权(必须是独立于施工班组的项目部人员)?谁只能查看报表?把这些在系统里配死,别给“大家都是管理员”留后门。权限模糊,就是责任烂尾的开始。

验收一套安全管理系统好不好用,我只看两个口径:第一,能不能在30秒内拉出某个分包商上个月的全部隐患清单和整改闭环率?第二,某个重大隐患的整改延期,系统有没有自动把通知推到项目经理和公司安全部的手机上? 如果两个答案都是“能”,这套系统至少没白上。建米软件在这个场景里的位置很清晰:它不是一个智能监控硬件平台,也不是结构验算软件,它就是那个能把检查、整改、验收、归档、考核这五个环节用手铐铐在一起的管理底座。你在现场发现的任何问题,不管是桩基的基坑支护,还是箱变的防火封堵,最终都必须流经这个底座,变成一条带时间戳、带责任人、带证据链的管理记录。做不到这一点,所有关于“安全数字化”的讨论都是空谈。
