摘要:公路施工安全软件的核心价值不在功能列表的堆砌,而在检查、整改、复查、验收四步动作链能否钉死到具体桩号和责任人。路基边坡、桥梁高墩、隧道掌子面,每一处隐患的发现、通知、整改、复核都必须有照片、有定位、有期限、有签字。这类系统的核心价值在于把安全管理的"人、机、料、法、环"落到可穿透的台账里,而不是给领导看几张检查覆盖率饼图。在流转这一步前,团队必须先厘清:你的软件是帮安全员在现场拍照留痕的,还是帮安全总监在总部盯闭环的。这两个目的,功能边界完全不同。
公路施工安全软件在工程一线的真实用法,安全总监心里门儿清——不是看系统里有多少种检查模板,而是发现边坡裂缝后,从拍照上传、下发整改通知单、施工队签收、整改完成拍照回传、监理复核签字,这五步能不能在48小时内跑完且不丢单。纸质检查单和微信群整改通知在雨季路基巡查面前不堪一击:安全员上午在K12+350发现边坡渗水,下午把照片发到项目安全群,@了路基施工队负责人,对方回了个"收到"。三天后安全总监问整改结果,施工队说"已经处理了",但现场照片没上传、整改前后对比没留痕、监理没验收签字。这种无闭环的管理,在公路工程这种线性作业、作业面长达几十公里的场景里,就是埋雷。公路施工安全软件的选型,必须死卡一个硬标准:隐患台账能不能从发现一直穿透到销号,中间每一个环节的责任人、限期、证据链都锁死。
某高速公路项目安全部一共配了4名专职安全员,管着32公里路基、6座桥梁、2座隧道。老做法是每人每月领一本纸质《安全检查记录表》,按周巡查,发现问题手写记录,回项目部后补录到Excel隐患台账,重大隐患打电话或发微信通知施工队整改。这个做法在旱季勉强能跑,进入雨季边坡巡查频次提到每天一次时,必然崩断。
- 核心控制点:去年七月连续暴雨,安全员老周在K18+720右侧高边坡发现三级坡面出现纵向裂缝,长度约8米,缝宽2-3厘米。老周当场用手机拍了照片,回到项目部已经晚上八点,把照片发到安全微信群,@了路基二队负责人老李,文字说明"K18+720边坡裂缝,尽快处理"。老李第二天回复"已安排人去看"。一周后安全总监带队复查,发现裂缝已经扩展到15米,坡脚排水沟被冲刷掏空,而老李所谓的"处理"只是在裂缝表面抹了一层水泥浆,没有削坡减载、没有锚杆加固、没有监理验收。安全总监翻遍微信群记录,找不到老李的整改方案、整改过程照片、监理签字——所有痕迹就是两句对话和两张原始裂缝照片。最终项目部被业主下发停工整改令,安全部全员扣发当月绩效。纸质检查单没有定位、没有前后对比、没有审批流,微信群通知没有签收确认、没有限期锁定、没有复查闭环,这就是公路施工安全在旧做法下的真实失效边界。
更隐蔽的断点在桥梁高墩。安全员爬完墩柱检查,纸质记录上写"3#墩柱临边防护缺失",施工队第二天补了两根钢管,但没有验收照片、没有安全员复核签字。月底安全部统计隐患整改率,Excel里显示"已整改100%",实际上3#墩柱的防护钢管间距超标、没有挂安全网,只是形式上"补了"。这种台账与现场两张皮的现象,在纸质管理时代根本无法根治。
安全总监管的不是某一张单据,而是单据在跨岗位流转时的断点。公路施工的安全管理链条极长:日常巡查、专项检查、季节性检查、节假日检查、复工检查,每种检查生成检查记录;检查发现问题生成隐患通知单;隐患通知单下发给施工队生成整改回复单;整改完成后安全员或监理复查生成复查验收单;所有单据汇总成隐患台账和统计报表。任何一个环节断掉,整个链条就废了。
- 核心控制点:检查记录环节,安全员在现场用手机拍照,照片必须自动带水印(时间、地点、桩号、拍摄人),不能事后从相册选图上传,杜绝"补拍"和"张冠李戴"。隐患通知单环节,系统必须强制选择隐患等级(一般/重大)、限定整改期限(一般3天、重大7天)、指定整改责任人和复查人,不能留空。整改回复单环节,施工队整改完成后必须上传整改后照片,同样带水印,安全员在系统里对比整改前后照片,确认达标后点"复查通过",不达标直接退回并记录退回次数。复查验收单环节,重大隐患必须监理签字确认,系统锁定"无监理签字不能销号"。最后所有数据自动汇总到隐患台账,按桩号、按工种、按责任人、按月份多维度穿透,安全总监周一早会打开看板,三分钟就能定位上周哪座桥梁、哪个墩柱、哪个施工队留下了未销号隐患。
单据断点最常发生在两个位置:一是施工队签收环节,微信群通知没有签收确认,施工队可以说"我没看到";二是复查验收环节,安全员现场忙,复查后口头说"行了",回项目部忘记补签字,导致系统里隐患状态一直挂"整改中"实际上已经完工。公路施工安全软件必须把这两个断点用系统刚性流程钉死:通知单必须电子签收,签收时间精确到分钟;复查必须现场拍照上传,照片带定位水印,没有照片不能点通过。

安全总监选型公路施工安全软件,第一条硬门槛是照片能不能防篡改。不是看界面支不支持拍照,而是拍完后能不能从相册替换、能不能PS修改时间地点。真正的工程级做法是水印相机直拍直传,照片元数据和服务端时间戳绑定,任何后期修改都会触发系统预警。第二条硬门槛是隐患等级和整改期限能不能系统锁定。一般隐患3天、重大隐患7天、停工整改隐患必须经项目经理审批后销号,这些规则不能靠人工记忆,必须写进系统流程,超期自动标红、自动推送给安全总监和项目经理。第三条硬门槛是责任人能不能钉死到具体岗位。隐患通知单的下发对象不是"路基二队"这个抽象单位,而是"路基二队现场负责人张三",整改回复单的上传人必须是张三本人账号,不能由项目部资料员代传。复查人必须是安全员李四或监理工程师王五,不能由施工队自己点"已完成"。

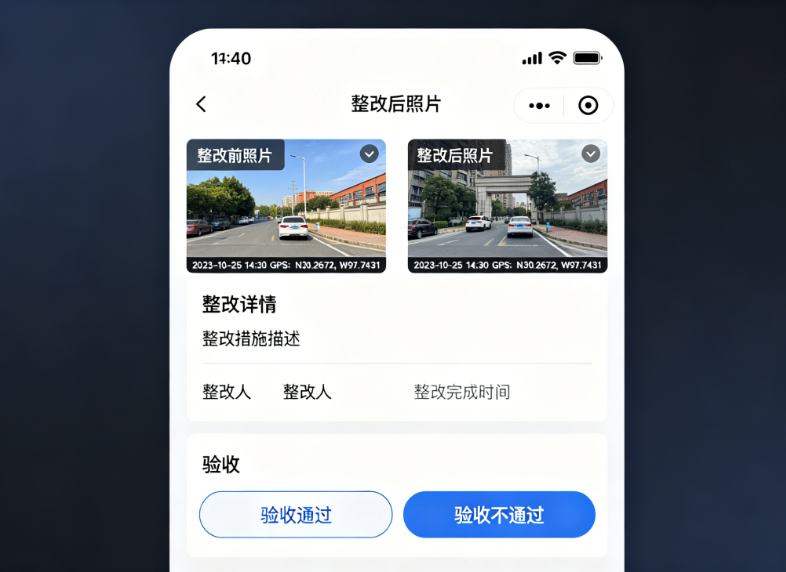

建米软件在公路施工安全场景的承接逻辑,正是围绕这三条硬门槛展开。安全巡检模块支持现场拍照直传,照片自动叠加项目水印(时间、桩号、检查人),杜绝补拍和替换。隐患管理模块按一般/重大/停工三级分类,每级对应不同的整改期限和审批流,超期自动触发预警推送。整改回复必须上传整改后照片,安全员或监理在移动端对比前后照片,确认无误后电子签字销号,没有签字系统不允许状态变更。所有检查记录、隐患台账、整改回复、复查验收单按项目-标段-单位工程自动归档,安全总监在经营看板上穿透任意桩号,能看到该位置全生命周期的安全检查历史。

很多项目上安全软件,验收时只看检查覆盖率多少、隐患整改率多少、有没有五颜六色的统计图表。这些都不是硬口径。安全总监的验收标准只有三条:
第一,任意抽一条上周的隐患记录,能在系统里看到从发现、下发、签收、整改、复查、销号的完整痕迹链,中间没有断点,每步都有时间戳和操作人。
第二,任意抽一个施工队,能在系统里导出该队本月全部隐患清单,包含隐患位置桩号、发现时间、整改期限、实际销号时间、退回次数,用来考核该队安全履约。

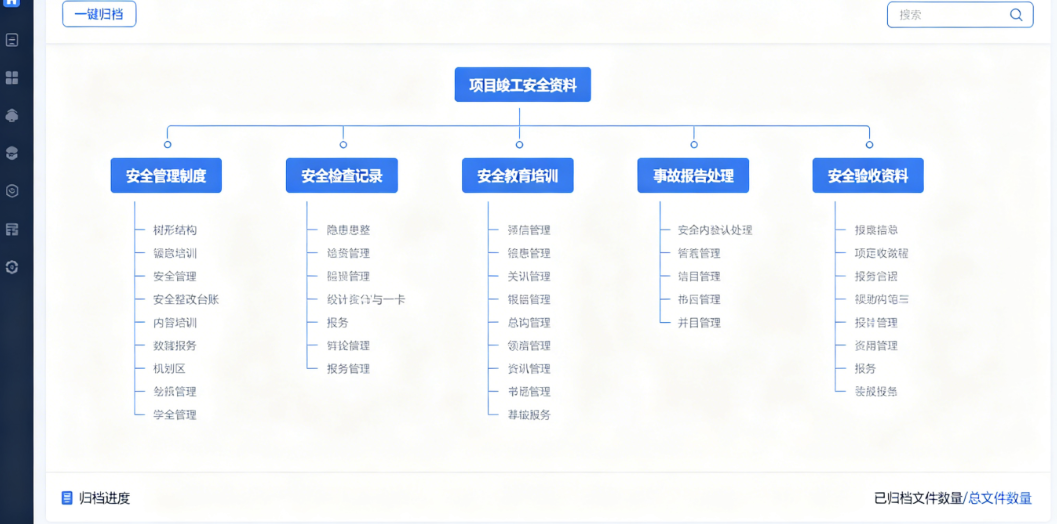

第三,项目竣工后,从系统里一键导出全套安全管理资料包,包含所有检查记录、隐患台账、整改回复、复查验收单,按桩号排序、编号连续、签字页完整,直接移交档案馆和业主。
统计报表的真正价值不在"覆盖率95%"这种虚荣指标,而在"K15+200-K18+500段路基施工队本月隐患数量环比上月下降40%,但重大隐患占比上升,需重点盯防边坡排水"。这种能指导下一步管理动作的报表,才配得上公路施工安全软件的称号。建米软件的统计报表支持按桩号区间、按施工队、按隐患类型、按月份多维度交叉分析,安全总监不需要再月底手动汇总Excel,系统里的数据就是唯一数据源,看板上的红灯预警是真实超期未整改的刚性提示,不是算法猜出来的。
公路施工安全软件的上线,最终比拼的不是功能清单的长度,而是安全总监能不能在系统里把几十公里作业面上的每一处隐患从发现到销号钉死到具体人、具体桩号、具体期限。钉不死,系统就是电子垃圾;钉死了,安全部才有底气对业主、对监理、对施工队说:台账在这,自己看。
