摘要:农业工程施工安全管理系统不能停在“检查登记”层面,必须把隐患发现、责任下达、整改取证、复查验收和资料归档串成一条责任链,才能压住渠道、泵站、田间道路等多作业面并行施工带来的失控风险。

农业工程施工安全管理系统的判断标准很直接:隐患能不能落到具体部位、责任班组、整改期限和复查结论。只记录问题、不控制销项,系统里的检查次数越多,现场烂账反而越厚。
这类系统的核心价值在于把安全责任压到一次完整流转中,而不是增加一张线上表单。在流转这一步前,团队必须先厘清谁有权发起检查、谁确认整改完成、谁承担复查放行责任。安全记录最终必须能反查施工区域、隐患类型、整改证据和逾期责任人。
高标准农田、灌区改造、泵站建设和田间道路工程,作业面分散,机械、临电、沟槽、模板和临水作业频繁交叉。安全负责人上午在衬砌渠道检查,下午可能已经转到几公里外的涵管施工点。系统若只要求拍照、填问题、点提交,现场人员很快就会把巡检做成打卡。
- 检查对象:不能只选“某项目”,必须进一步落到施工区段、渠道桩号、泵站单体、田间道路位置或临时用电点。问题位置不清,后续整改照片无法判断是不是同一个作业面。
- 隐患责任:责任人不能默认填安全员。沟槽支护不到位,应落到对应施工班组和现场负责人;配电箱接线混乱,应落到电工和机电管理责任人;机械回转半径内无隔离,应落到机械操作责任人与施工组织人员。
- 复查权限:整改人上传照片不等于隐患已经关闭。原检查人或指定复查人必须重新核对现场条件,填写复查结论,必要时补充验收资料。没有复查动作的“已完成”,一律不能进入销项统计。
- 放行条件:涉及沟槽支护、临时用电、起重吊装、有限空间和临水作业的隐患,不能用一句“整改完成”结束。整改证据、复查时间、复查人和现场验收结论缺一项,作业面就不应恢复施工。
某灌区项目检查渠道基坑时,安全负责人填写了纸质检查记录,要求土方班组当天补设临边防护。班组长晚上在微信群发了一张护栏照片,项目经理以为问题已经处理。第二天监理复查发现,照片拍的是上游施工段,原隐患位置仍未封闭。纸质单上没有复查签字,群消息也找不到准确桩号,最终只能重新停工排查。
问题不在于有没有拍照,而在于检查记录、整改任务和复查验收没有绑定同一个隐患编号。微信群适合通知,不适合承担安全闭环。纸质单可以留档,却无法及时暴露逾期问题。农业工程施工安全管理系统必须让每次整改都沿着原检查记录继续流转,禁止另起一条消息“口头销项”。
检查发起:安全负责人选择施工部位,登记隐患描述、风险等级、现场照片、责任班组和整改期限。
责任下达:任务推送给责任人,责任人确认接收;拒绝接收或责任归属有争议时,必须留下退回原因,由项目负责人重新指派。
整改反馈:责任人上传整改后照片、处理说明和相关验收资料。涉及材料更换或防护设施增设时,不能只上传远景照片。

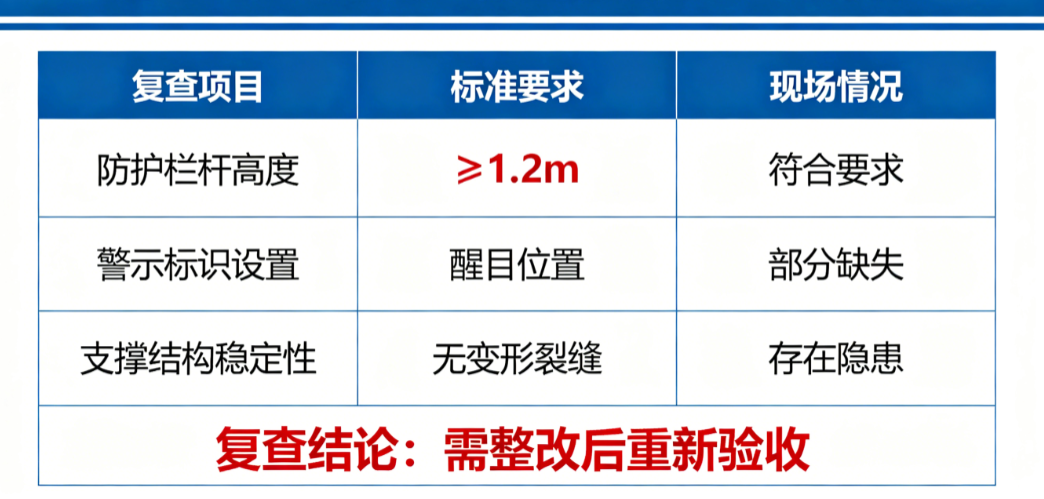

现场复查:复查人核对原问题位置、整改措施和当前施工状态,给出通过、退回整改或升级处理的明确结论。
台账归档:检查记录、整改过程、复查意见和附件自动归入同一条隐患台账,用于周检、月报和项目考核。

逾期统计也不能只报一个总数。项目经理真正要看的,是哪个施工区段反复出现同类隐患、哪个班组整改退回次数最多、哪些问题超过期限仍未复查。只有把责任人、部位和整改时长拉到同一张统计报表中,安全会议才有可追责的数据。
农业工程点多、线长、面广,同一项目可能同时展开渠道清淤、沟槽开挖、管道铺设、泵房施工、道路整形和设备安装。固定楼层、固定单体式的检查目录放到这类项目中,很快就会失效。检查项必须跟着施工阶段和作业环境变化。

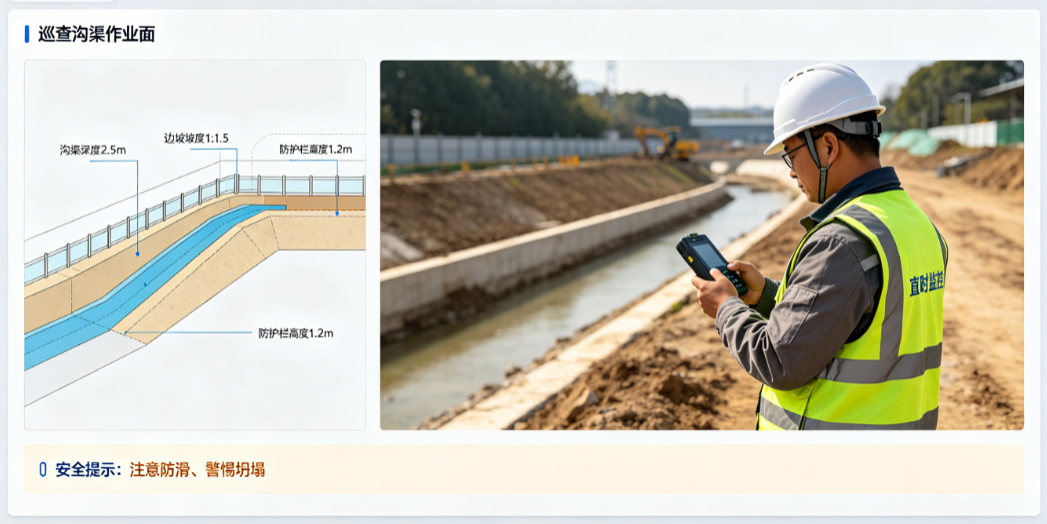

- 沟渠与管线施工:重点卡沟槽边坡、支护措施、堆土距离、上下通道、地下水和机械临边作业。隐患记录必须带施工区段或桩号,否则复查人员很难找到原位置。
- 泵站及构筑物施工:重点卡基坑防护、模板支撑、脚手作业、临时用电、吊装区域和设备安装交叉作业。涉及隐蔽部位时,整改资料应与对应验收记录同步留存。
- 田间道路与土方机械:重点卡车辆交叉路线、机械回转半径、倒车指挥、夜间照明和临时便道。检查任务不能只派给驾驶员,施工组织和现场指挥责任必须同时写清。
- 临水与汛期作业:重点卡人员防护、临时围堰、排水设备、撤离路线和天气影响。系统可以承接检查、整改、资料和预警台账,但不能替代水情监测、专业测量或专项安全计算。
按项目、施工区段、隐患类别和责任班组统计检查数量,不能只展示企业总计。
把待整改、待复查、已逾期、已销项分开统计,禁止用“已处理”混在一起。
查看同类隐患重复发生次数,并能继续打开原检查照片、整改照片和复查意见。
将重大风险、频繁退回和长期逾期事项推到项目看板,供项目经理在生产协调会上直接点名处理。
导出的安全资料必须保留检查人、责任人、时间、部位和流转记录,不能只剩一张汇总数字表。

建米软件可围绕安全巡检、问题整改、责任下达、复查闭环、资料留痕和项目看板承接农业工程施工安全管理流程。检查人员在现场发起记录,责任人接收整改任务,复查人员给出验收结论,管理层从统计报表继续穿透到原始单据,业务链条必须保持同源。
选型验收不能只看有没有“安全管理”菜单。项目团队应直接拿一条真实隐患做全流程测试:在某段渠道沟槽发现临边防护缺失,能否定位施工区段,能否指定责任班组,能否设置整改期限,能否上传前后对比证据,能否退回整改,能否由复查人确认销项,能否在逾期统计中自动体现。
还要检查权限边界。分包班组只能处理分派给自己的整改任务,不能修改原检查结论;项目安全负责人可以发起和复查,但重大隐患关闭是否需要项目经理确认,应按企业制度配置;总部查看多项目数据时,要能看到项目分布和风险数量,也要能继续追到具体隐患记录。
农业工程施工安全管理系统上线前,必须统一施工区域命名、隐患分类、风险等级、整改时限和复查责任。基础口径不统一,同一条渠道会被写成标段、工区、桩号和村名四种名称,后面的统计报表必然失真。
真正合格的系统,不是让安全员多填几张表,而是让任何一条隐患都无法在责任不清、证据不足、无人复查的情况下消失。检查记录能追责,整改过程能核验,复查结论能留档,项目经理才有资格在施工继续之前签下放行意见。
